Im Rahmen der Erschließungs- und Straßenbauarbeiten des Pioneer Park Hanau wurde das ehemalige Kasernengelände in eine zivile Nutzung überführt. Die Maßnahme umfasste die Endfertigstellung der bereits als Zwischenzustand errichteten Erschließungsstraßen, Gehwege und Stellflächen.
Die Hauptverbindungsstraßen wurden abschnittsweise gefräst und mit Asphaltbinder sowie Asphaltdeckschicht erneuert. In anderen Bereichen wurden die Oberflächen lediglich gereinigt und die Deckschicht final aufgebracht. Alle Straßenabläufe, Schieberkappen und Schächte wurden dabei auf das endgültige Höhenniveau reguliert, defekte Bauteile ersetzt und die Randeinfassungen mit Betonbordsteinen und einer zweizeiligen Betonrinne hergestellt.

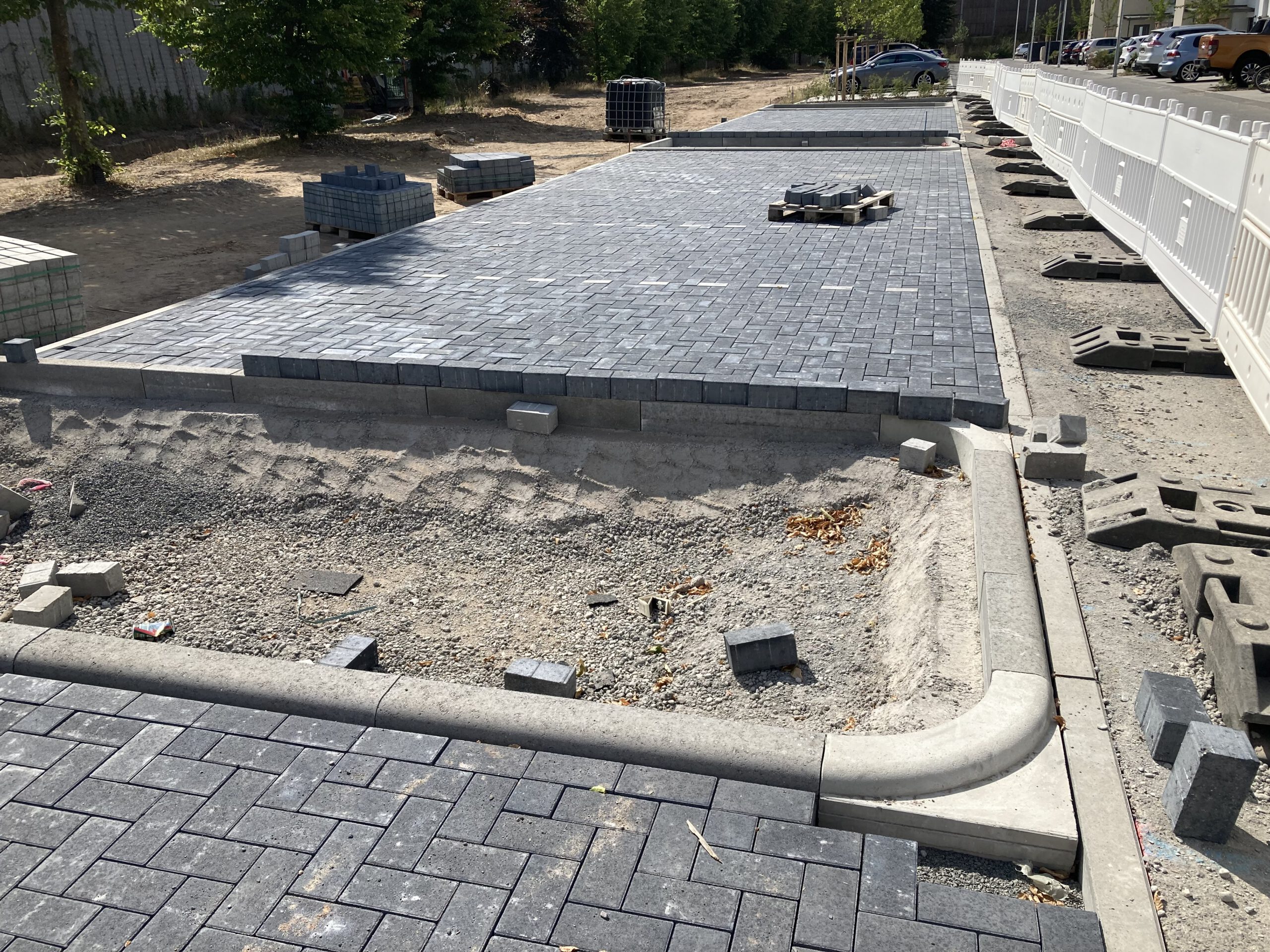

Die Gehwege und Stellflächen wurden mit Pflastersteinen (20x10x10 cm) gebaut, wobei graues Pflaster für Gehwege und anthrazitfarbenes Pflaster für Stellplätze verwendet wurde. Der bestehende Unterbau aus Schotterrecycling wurde angepasst, das Planum vorbereitet und anschließend die Pflasterflächen eingebaut.

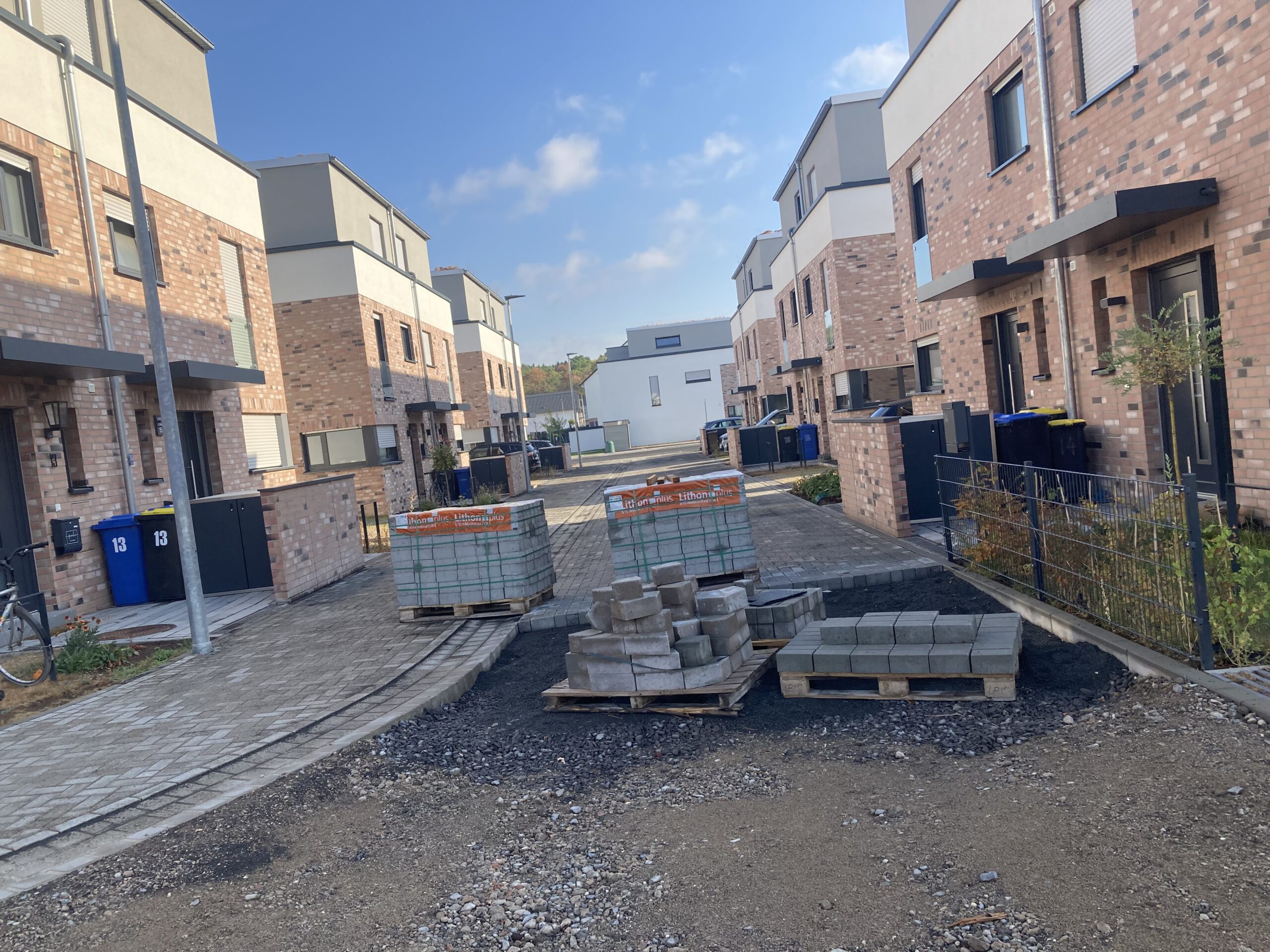

Die Wohnwege erhielten nach Entfernung der bestehenden Asphaltschicht ebenfalls eine Pflasterdecke mit einer außermittigen dreizeiligen Pflasterrinne. Zur Einfassung der Wohnwege kamen Betontiefbordsteine zum Einsatz.

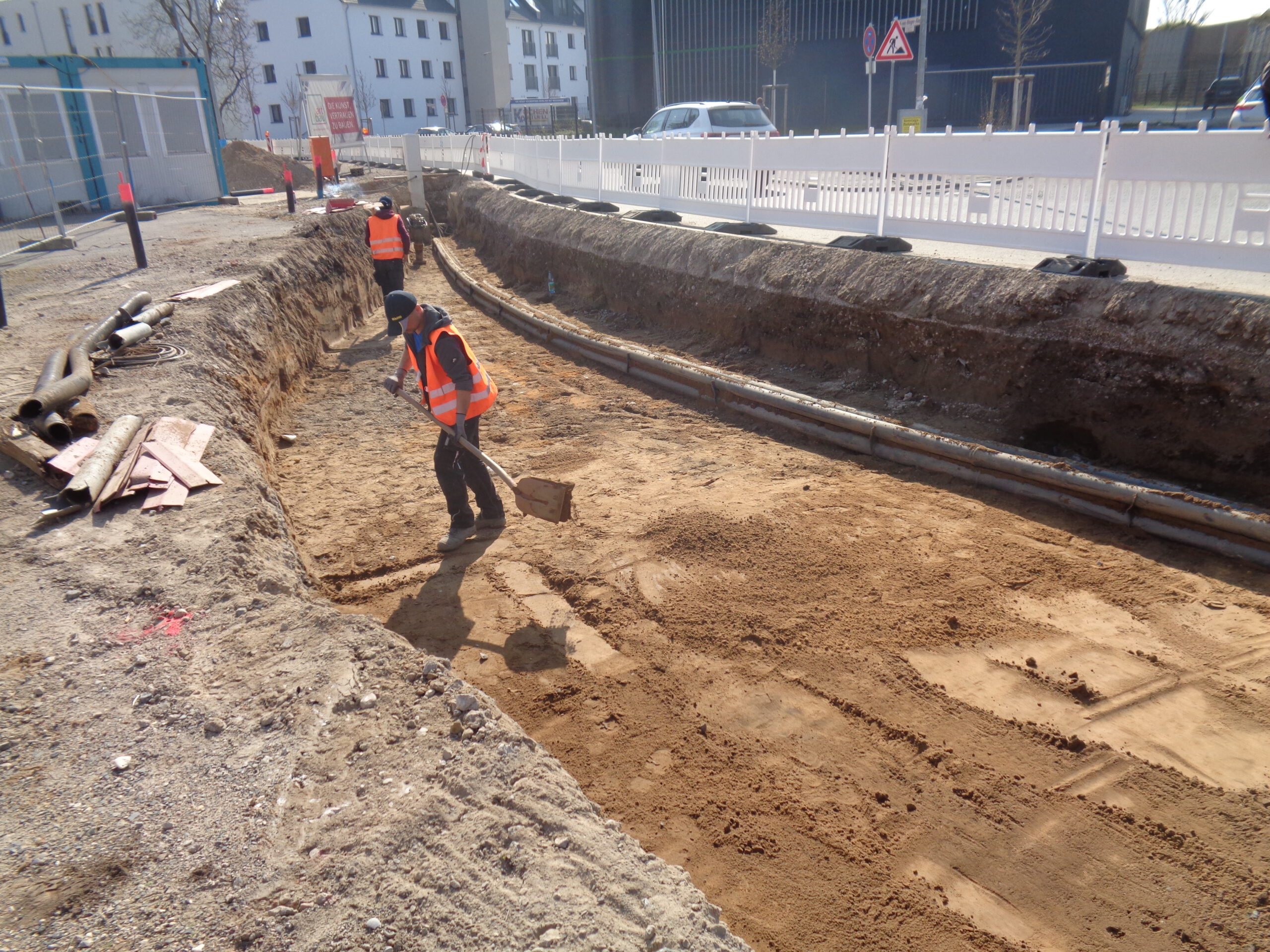

Parallel zur Erschließung wurden neue Stromversorgungs- und Straßenbeleuchtungstrassen errichtet. Dazu gehörte die Herstellung von Kabelgräben, Baugruben für Transformatorenstationen sowie Schutzrohrtrassen für die spätere Verkabelung.
Im Zuge der Bauarbeiten wurden alle Wasser- und Fernwärmeleitungen aufgedeckt, freigelegt und an das endgültige Straßenniveau angepasst.
Da sich auf dem Gelände noch Hochbauarbeiten und Sanierungsmaßnahmen befanden, mussten die Arbeiten kontinuierlich mit anderen Gewerken abgestimmt werden.
Die Erschließungsarbeiten wurden in mehreren Bauabschnitten durchgeführt und mit den parallel laufenden Bebauungsmaßnahmen koordiniert. Nach Abschluss der Arbeiten wurden alle Verkehrsflächen endabgenommen und für den öffentlichen Verkehr freigegeben.
7.540 m Asphalt schneiden
43.300 m² Asphalt aufbrechen/fräsen
8.200 m³ Tragschicht aufbrechen
700 m Bord ausbauen
2.310 t STS 0/32 einbauen
47.870 m² Tragschicht regulieren
11.700 m² Asphalt einbauen
17.100 m Borde setzen
8.100 m Rinne herstellen
46.400 m² Betonpflaster verlegen
100 Stk Schilder setzen
4.400 m³ Baumgruben und Pflanzgruben herstellen
600 m Fahrbahnmarkierung herstellen
4.100 m Kabelschutzrohre PEHD einbauen
7 St Ladestationen für Elektromobilität hergestellt
